¿Cuánto tarda una reforma de cocina? Fases y plazos reales para que planifiques sin estrés

Reformar una cocina en Irún lleva entre 7 y 20 días laborables según lo que se haga. El rango es amplio porque no es lo mismo cambiar los frentes y la encimera que derribar tabiques, mover el fregadero y cambiar toda la instalación eléctrica. Lo que no cambia en ningún caso es esto: sin planificación previa, la obra siempre dura más de lo que esperabas.

Antes y después de reforma de cocina en Irún, Reformas Ordoñez

Plazos reales de reforma de cocina por tipo de intervención

Estos son los tiempos de obra habituales en días laborables para los tipos de reforma de cocina más frecuentes en la zona. No incluyen visita técnica, presupuesto ni espera de materiales.

Tipo de reforma Días de obra Condición
Cambio de frentes y encimera 3 – 5 días Sin tocar instalación ni estructura
Reforma parcial (muebles + encimera + alicatado) 7 – 10 días Sin redistribución de fontanería ni electricidad
Reforma completa con instalaciones 12 – 16 días Incluye fontanería, electricidad y alicatado total
Reforma integral con apertura de espacio 16 – 20 días Incluye derribo de tabique, redistribución y acabados

Días laborables de obra · Sin contar visita técnica, presupuesto ni espera de materiales
El plazo comprometido va siempre por escrito en el contrato

✓ Fecha de entrega garantizada por contrato

Las fases de una reforma de cocina y por qué el orden no es aleatorio

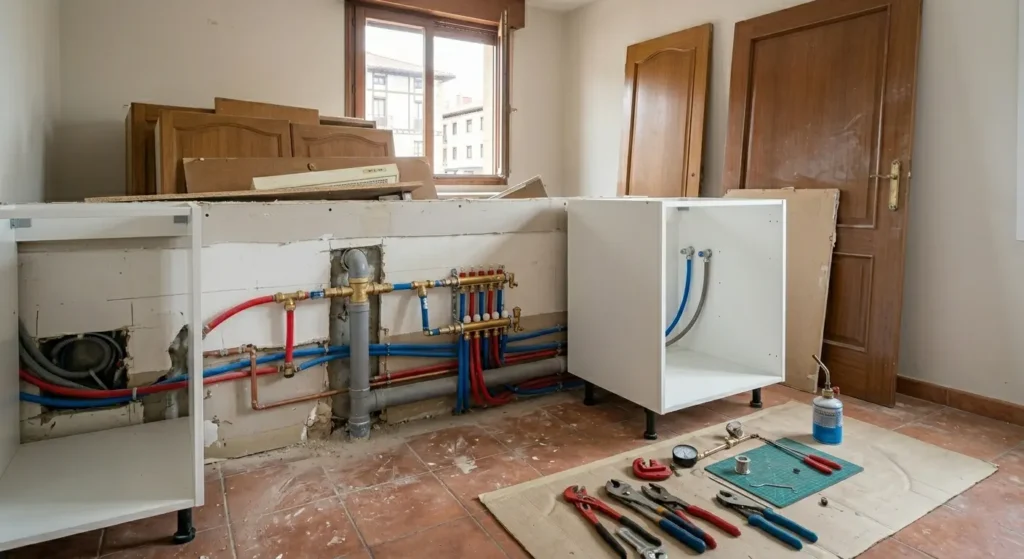

Fases de instalación en reforma de cocina en Irún, Reformas Ordoñez

Una reforma de cocina tiene un orden técnico que si se rompe genera retrabajos, retrasos y a veces daños que hay que deshacer. Este es el que seguimos en Reformas Ordoñez:

Día 1-2 — Desmontaje y demolición. Se retiran los muebles existentes, el alicatado si va a cambiarse, el pavimento si aplica, y los electrodomésticos. El escombro sale el mismo día o al siguiente. A partir de aquí la cocina no es usable.

Día 2-4 — Fontanería en bruto. Antes de cerrar paredes se modifican o sustituyen las acometidas de agua fría y caliente, el desagüe del fregadero y, si hay lavavajillas o frigorífico con agua, sus tomas. Mover el fregadero en esta fase es relativamente sencillo. Hacerlo después del alicatado implica romperlo.

Día 3-5 — Electricidad. En cocinas hay múltiples circuitos independientes: placa, horno, lavavajillas, frigorífico, microondas y tomas de uso general. En pisos del Ensanche de Irún con instalación antigua, es habitual que la cocina no tenga los circuitos independientes que exige el REBT. Aquí se actualiza.

Día 4-7 — Alicatado. Una vez terminadas las instalaciones en bruto, se alicata el área de trabajo —zona entre encimera y muebles altos— y cualquier otra pared que lleve revestimiento. Necesita tiempo de fraguado antes de instalar muebles encima.

Día 6-10 — Instalación de muebles. La carpintería de cocina es la fase más visible y la que más satisfacción da al cliente. Los muebles bajos primero, luego los altos. El orden importa porque los bajos determinan la altura de la encimera y los altos.

Día 9-12 — Encimera. En muchos casos la encimera se fabrica a medida tras haber instalado los muebles bajos, lo que puede implicar 2-3 días de espera entre la instalación de muebles y la colocación de la encimera. Hay que tenerlo en cuenta en el plazo total.

Día 11-15 — Electrodomésticos y conexiones finales. Instalación de placa, horno, campana, fregadero, lavavajillas. Las conexiones de gas —si hay cocina de gas— las realiza un instalador autorizado y requieren certificado de instalación.

Día 14-16 — Acabados y limpieza. Sellados, zócalos, remates de pintura en zonas afectadas, ajuste de puertas y cajones, y limpieza completa de obra. Es la fase que más se alarga cuando hay pequeños detalles pendientes de fases anteriores.

⚠️

Importante: Si tu cocina tiene encimera de piedra natural o compacto de cuarzo fabricado a medida, el plazo de fabricación y entrega puede ser de 5 a 10 días adicionales desde que se toman medidas sobre los muebles instalados. Esto hay que contemplarlo en el plazo total desde el primer día, no descubrirlo cuando los muebles ya están puestos.

Qué puede retrasar una reforma de cocina

Los retrasos en una reforma de cocina bien planificada siempre vienen de los mismos sitios:

Instalación eléctrica insuficiente

Es el imprevisto más frecuente en cocinas de pisos anteriores a 1990 en Irún. El REBT exige circuitos independientes para placa, horno y lavavajillas, además de tomas de uso general con protección diferencial. Si la instalación existente no los tiene —y en pisos del Ensanche de los años 60-70 es lo habitual— hay que actualizar el cuadro eléctrico, lo que puede añadir 2-3 días al plazo y entre 400 y 900 € al presupuesto.

Una empresa con experiencia real en la zona ya lo anticipa en la visita técnica y lo incluye en el presupuesto o lo advierte por escrito. No debería ser una sorpresa a mitad de obra.

Espera de encimera fabricada a medida

Si eliges granito, silestone, dekton o cualquier compacto que se fabrica tras tomar medidas sobre los muebles instalados, hay un período de espera que puede ser de 5 a 10 días. En ese tiempo la cocina está con los muebles puestos pero sin encimera ni fregadero, lo que la hace inutilizable. La solución es confirmarlo antes de empezar y reservar la fabricación con antelación.

Material sin stock confirmado

Si el azulejo o el pavimento que has elegido no está disponible y hay que pedirlo, la obra puede quedarse parada esperando. Esto se evita confirmando stock antes de fijar el inicio de obra, no después de firmar el contrato.

Tabique de carga no detectado

Si el proyecto incluye abrir la cocina al salón y el tabique resulta ser de carga —algo que en pisos del Ensanche de Irún ocurre con más frecuencia de lo esperado— el derribo requiere un proyecto técnico y en muchos casos permiso municipal. Detectarlo en la visita técnica previa, con una sonda o revisando los planos del edificio, evita parar la obra el día que la pica llega al muro.

Cómo gestionar el acceso a la cocina durante la obra

La pregunta que más preocupa a quien vive en el piso que se reforma. La respuesta depende del tipo de intervención:

Si solo cambias frentes y encimera (3-5 días): la cocina es prácticamente usable durante casi toda la obra. Habrá un día sin agua en el fregadero y otro sin encimera, pero los electrodomésticos funcionan.

Si es una reforma parcial (7-10 días): los primeros 3-4 días sin cocina son los más difíciles — demolición, fontanería, alicatado. A partir del día 5-6 empieza a recuperarse la funcionalidad de forma progresiva. Un microondas, una placa portátil y el baño para el agua son suficientes para sobrevivir esa semana.

Si es una reforma completa (12-20 días): la cocina está fuera de servicio la mayor parte del tiempo. Las opciones son las mismas que en el baño: coordinarlo con un período de ausencia, comer fuera durante las dos semanas críticas, o instalar una cocina provisional mínima en otra habitación con placa portátil y microondas.

💬

¿Tienes una fecha límite para tener la cocina lista?
Dinos cuándo la necesitas y planificamos la obra para que llegues con margen.

📞 Consultar disponibilidad

Segunda residencia en Hendaya o Hondarribia: reformar la cocina antes de agosto

📷 [IMAGEN 3 — Ángulo de zona] Descripción: Foto de cocina reformada en apartamento o chalet de segunda residencia en la costa vasca — ventana con vistas al mar o al monte, ambiente luminoso. Si no existe, cocina terminada con luz natural que transmita sensación de verano. Tipo sugerido: foto real de proyecto en zona costera o composición luminosa Nombre archivo: reforma-cocina-segunda-residencia-hendaya-hondarribia-reformas-ordonez.webp Alt text: Reforma de cocina en segunda residencia en Hendaya, lista antes de agosto, Reformas Ordoñez

Reforma de cocina en segunda residencia en Hendaya, lista antes de agosto, Reformas Ordoñez

Si tu cocina está en una segunda residencia en Hendaya, Hondarribia o cualquier punto de la costa vasca, el plazo tiene una dimensión adicional: tiene que estar lista antes de que llegues para las vacaciones.

Este es uno de los perfiles más habituales con los que trabaja Reformas Ordoñez. Y lo que más valoran no es el precio, sino la certeza de que la cocina va a estar operativa el día que abren la puerta en julio o agosto.

Por eso la fecha de entrega va en el contrato. Si esa fecha es el 30 de junio porque llegas el 1 de julio, planificamos la obra para cumplirla — con el inicio de obra, la reserva de materiales y la coordinación de gremios ajustados a ese objetivo desde el primer día.

Lo que hay que tener en cuenta es que en temporada alta —mayo y junio especialmente— la agenda de obra se llena con antelación. Si tu objetivo es tener la cocina lista para agosto, el momento de llamar es marzo o abril, no junio.

Cuánto tiempo pasa desde que llamas hasta que tienes la cocina lista

Fase Tiempo habitual Nota
Visita técnica 1 – 3 días desde el contacto Gratuita y sin compromiso
Presupuesto por escrito 3 – 5 días tras la visita Desglosado por partidas, con fecha de entrega incluida
Elección de materiales y muebles 1 – 3 semanas Visita a proveedor incluida si se necesita orientación
Espera hasta inicio de obra 1 – 3 semanas Depende de la agenda y disponibilidad de materiales
Obra 3 – 20 días laborables Según tipo de reforma (ver tabla de plazos arriba)

Tiempo total estimado desde primer contacto hasta cocina entregada: 6 – 10 semanas
En temporada alta (mayo-junio) la agenda se llena antes — contactar con 2-3 meses de antelación

✓ Sin fechas en el aire · ordonezrenov.com

La fase de elección de materiales y muebles es la que más subestima la gente. Elegir la cocina —frentes, encimera, tiradores, alicatado, suelo— puede llevar más tiempo del esperado si no hay una decisión previa clara. Una visita al proveedor sin ideas definidas puede convertirse en tres visitas. Tenerlo en cuenta en la planificación total es parte de llegar sin estrés a la fecha objetivo.

Puedes ver cómo gestionamos el proceso completo, incluyendo la coordinación con proveedores, en nuestra página de reformas de cocina en Irún.

Preguntas frecuentes

Cocina reformada y entregada en Irún, resultado final, Reformas Ordoñez

Si tienes una fecha objetivo para tener la cocina lista —en Irún, Hendaya, Hondarribia o cualquier punto del Bidasoa— cuéntanosla desde el primer contacto. La visita técnica es gratuita, el presupuesto es cerrado y la fecha de entrega va en el contrato.
