Cómo Pedir un Presupuesto de Reforma Integral: Guía para No Cometer Errores en Euskadi

La mayoría de las personas pide tres presupuestos de reforma, elige el más barato y se arrepiente. No porque los presupuestos baratos sean siempre malos — sino porque comparar tres presupuestos que no incluyen lo mismo es como comparar el precio de tres viajes en avión sin mirar el equipaje, las tasas ni las escalas. El número final no dice nada si no sabes qué hay dentro.

Este artículo es el cierre natural de todo lo que hemos explicado en el blog de Reformas Ordoñez. Si has leído la guía de precios de reforma integral, ya sabes en qué rango deberías moverte. Aquí encontrarás cómo pedir el presupuesto correctamente, qué tiene que incluir para ser válido, los errores que comete casi todo el mundo y cómo conseguir un presupuesto cerrado de verdad — no uno que cambia al terminar la obra.

Qué debe incluir un buen presupuesto de reforma

Un presupuesto de reforma integral serio no es un número. Es un documento que describe exactamente qué se va a hacer, con qué material, en qué plazo y a qué precio. Si no incluye esas cuatro cosas, no es un presupuesto — es una estimación que puede cambiar al empezar la obra.

✓ Lo que debe incluir un presupuesto de reforma integral

Descripción exacta de cada partida — no «alicatado» sino «suministro y colocación de porcelánico 60×60 rectificado con adhesivo C2TE y junta 3 mm»

Unidad de medida y cantidad estimada — m², ml, ud. Con los metros reales medidos en la visita técnica, no estimados por teléfono

Precio unitario y total de cada partida — permite comparar entre empresas y verificar qué ha variado si hay cambios

Desescombro y gestión de residuos con destino especificado y canon de vertedero incluido

Limpieza diaria y final de obra — incluida, no como extra

Coordinación de gremios incluida — quién coordina electricista, fontanero, alicatador y carpintero

IVA o TVA especificado — 10% IVA en viviendas en España si se cumplen los requisitos · 10% TVA en Francia para viviendas de más de 2 años

Plazo de ejecución comprometido — fecha de inicio, fecha estimada de entrega y condiciones de prórroga

Plan de pagos — nunca el 100% por adelantado. Lo habitual: 30% al inicio, 40% a mitad de obra, 30% a la entrega

Garantías post-obra especificadasLOE: 1 año acabados, 3 años instalaciones, 10 años estructura · En Francia: garantie décennale obligatoria

Los 5 errores más frecuentes al pedir presupuestos

Error 1: Pedir presupuesto por teléfono sin visita técnica previa. Un presupuesto sin visita técnica no tiene ningún valor contractual. El que lo da sabe que tendrá que revisarlo al empezar la obra — y lo revisará al alza. El primer paso para calcular correctamente un presupuesto de reforma integral es realizar una visita técnica exhaustiva al inmueble — detectar patologías estructurales ocultas, instalaciones obsoletas o deficiencias que puedan incrementar los costes previstos si no se consideran desde el inicio. Sin ese paso previo, cualquier cifra es una estimación orientativa, no un compromiso.

Error 2: Comparar solo el número final. Dos presupuestos de 25.000 € y 35.000 € para la misma reforma pueden incluir cosas muy distintas. El más barato puede no incluir el desescombro, la coordinación de gremios, la limpieza o los materiales de calidad especificada. La diferencia casi siempre está en tres puntos: la calidad de los materiales, partidas que se han «olvidado» de incluir para que el total parezca más barato, o las garantías y la seriedad de la empresa. Por eso es crucial comparar línea por línea, no solo mirar el número final.

Error 3: No reservar una partida de imprevistos. En reformas de pisos con más de 30 años — la mayoría en el Ensanche de Irún y en Rentería — los imprevistos no son una posibilidad sino una certeza. Uno de los errores más comunes al presupuestar reformas integrales sigue siendo subestimar la partida destinada a imprevistos. La práctica recomendada en 2025 es reservar entre el 10 y el 15% del presupuesto total para imprevistos. Si no se usa, es dinero que quedará en tu bolsillo. Si se usa, habrás evitado un disgusto.

Error 4: Firmar sin tener el plan de pagos por escrito. El plan de pagos es una de las cláusulas más importantes del contrato y una de las que más frecuentemente se pacta de forma verbal. Nunca el 100% por adelantado — eso elimina el único incentivo que tiene la empresa para terminar la obra correctamente. Lo habitual en la zona vasca es 30% al inicio, 40% cuando la obra está al 60-70% de avance, y 30% a la entrega con el acta de recepción firmada.

Error 5: No pedir las garantías por escrito antes de empezar. Las garantías de la Ley de Ordenación de la Edificación son de aplicación obligatoria en España, pero eso no significa que la empresa las reconozca explícitamente en el contrato. Pedir que figuren por escrito — 1 año para acabados, 3 años para instalaciones, 10 años para estructura — no es desconfianza: es documentar lo que la ley ya establece. Para saber exactamente qué preguntar antes de firmar, lo detallamos en ese artículo.

¿Cuántos presupuestos pedir? La regla real

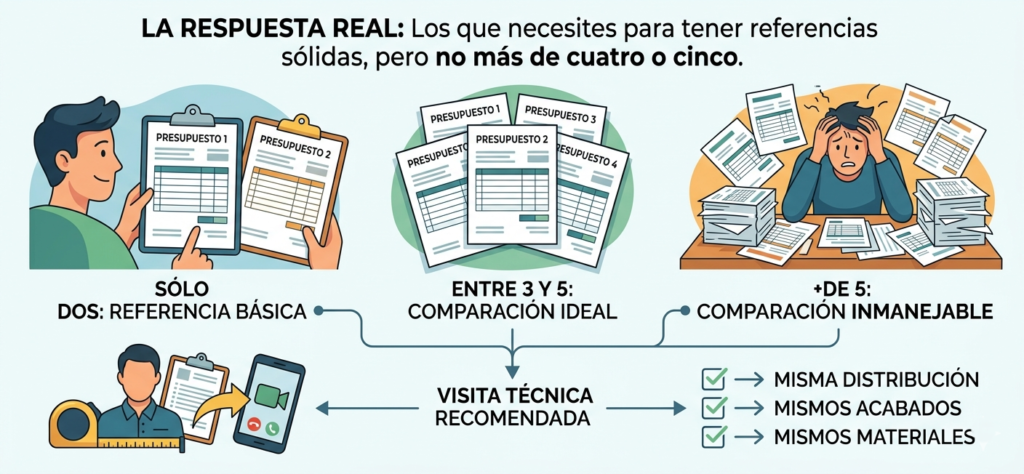

Gemini Generated Image hy8tcqhy8tcqhy8t

La respuesta habitual es «tres». La respuesta real es: los que necesites para tener referencias sólidas, pero no más de cuatro o cinco si quieres poder compararlos bien.

Con menos de dos presupuestos no tienes referencia. Con más de cinco, la comparación se vuelve inmanejable y el tiempo que tardas en gestionarlos puede ser mayor que el valor que aportan.

Lo más importante no es el número sino la calidad de cada presupuesto. Un presupuesto elaborado tras una visita técnica completa, con todas las partidas desglosadas, vale más que cinco estimaciones por teléfono. Y no todas las empresas que piden visita técnica elaboran presupuestos de la misma calidad — es en el nivel de detalle donde se diferencia una empresa seria de una que improvisa.

Pide siempre que los presupuestos se elaboren tras una visita al piso con las mismas condiciones de partida: misma distribución objetivo, mismo nivel de acabados y mismos materiales de referencia. Sin esa base común, comparar es imposible.

Cómo comparar presupuestos que no son iguales

La comparación correcta es línea por línea, no total por total. Crea una tabla con las partidas principales — demolición, electricidad, fontanería, alicatado, solado, pintura, carpintería — y verifica en cada presupuesto qué incluye cada una y qué material especifica.

Las tres preguntas que hay que hacer para cada presupuesto:

¿Qué está incluido que no aparece en el otro? El desescombro, la limpieza, la coordinación de gremios y las visitas de seguimiento son partidas que algunas empresas incluyen y otras no.

¿Qué material especifica exactamente? «Porcelánico de baño» no dice nada. «Porcelánico rectificado 60×60 gama media, formato indicado en muestra aprobada por cliente» es una especificación. La diferencia de precio entre un porcelánico de 15 €/m² y uno de 40 €/m² puede suponer 2.000-4.000 € en un baño de 8 m².

¿Qué pasa si hay un imprevisto? En cuanto a tendencias del mercado, hay modelos mixtos donde se cierran precios fijos solo para determinadas partes críticas (baños y cocinas) mientras otras quedan abiertas a revisión según avance la obra. Si el presupuesto es abierto en alguna partida, esa partida puede variar. Hay que saber cuál y por qué.

El presupuesto cerrado: por qué importa y cómo pedirlo

Un presupuesto cerrado es un compromiso contractual de precio fijo — independientemente de los imprevistos que puedan surgir durante la obra, el cliente paga exactamente la cantidad acordada. La diferencia fundamental con un presupuesto abierto radica en la gestión del riesgo: mientras que en un presupuesto abierto cualquier imprevisto, modificación de precios de materiales o complicación técnica se traduce en un coste adicional para el cliente, el presupuesto cerrado traslada esta responsabilidad completamente a la empresa reformista.

En la zona vasca — donde el convenio colectivo de la construcción es el más alto del Estado y los imprevistos en pisos de los años 60-70 son frecuentes — el presupuesto cerrado es especialmente relevante. Una empresa que da presupuesto cerrado está diciendo implícitamente que conoce bien la zona, que ha hecho la visita técnica correctamente y que tiene margen para absorber los imprevistos habituales sin trasladarlos al cliente.

Para conseguir un presupuesto cerrado real hay que hacer la visita técnica con acceso completo al piso — incluyendo el estado de las paredes, el suelo existente y las instalaciones. Sin esa información, ninguna empresa puede dar un precio cerrado honesto. Lo que se da sin visita no es un presupuesto cerrado: es una estimación que cambiará.

En Reformas Ordoñez todos los presupuestos son cerrados — el precio que aparece en el documento es el precio final. Si durante la obra aparece algo que no estaba previsto y que es responsabilidad nuestra por no haberlo detectado en la visita, lo asumimos nosotros. Si aparece algo que genuinamente no era visible ni razonablemente previsible — una viga podrida oculta bajo tres capas de obra, una tubería de amianto sellada — lo comunicamos antes de actuar y presupuestamos el extra por escrito antes de ejecutarlo.

Consulta las garantías que debe incluir el contrato para entender exactamente qué derechos tienes durante y después de la obra.

Presupuesto online vs. visita presencial: cuándo vale cada uno

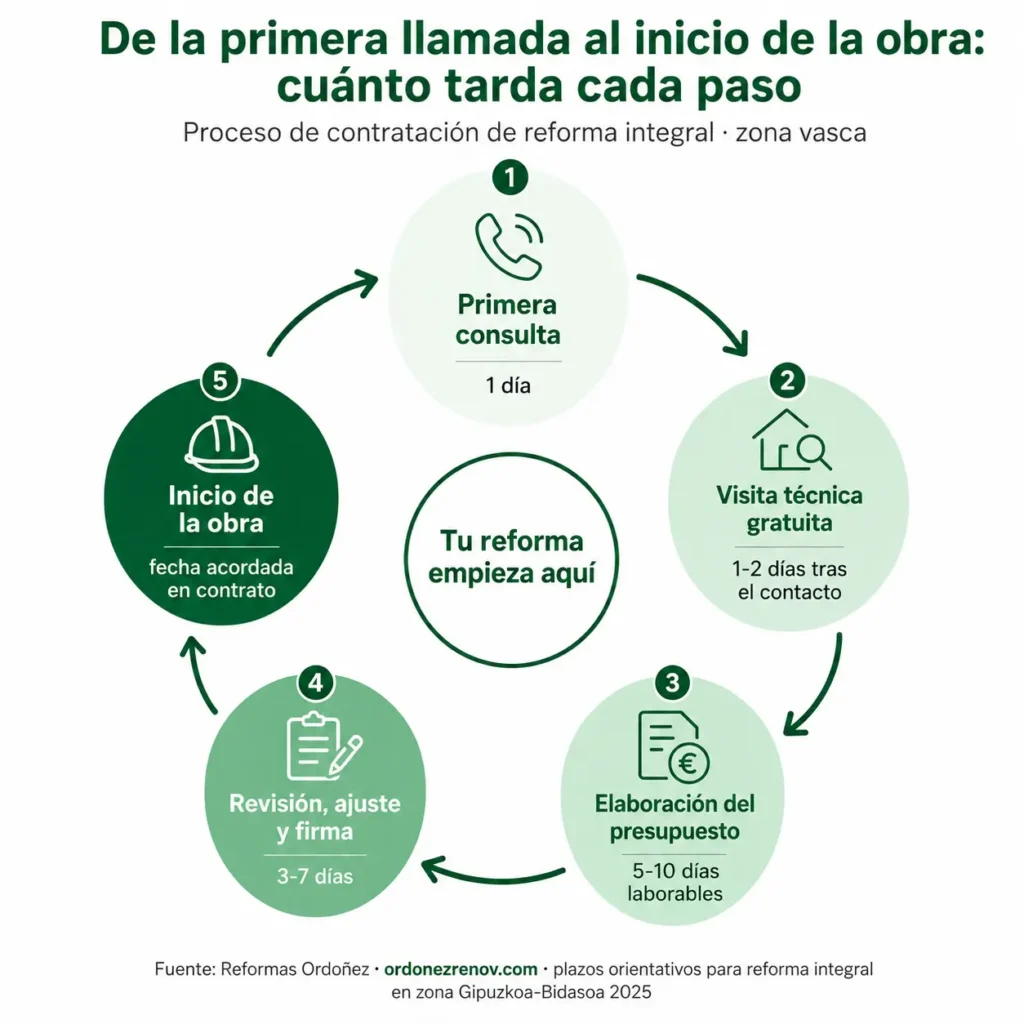

Proceso de contratación de reforma integral en la zona vasca: de la primera llamada al inicio de la obra — Reformas Ordoñez

Un presupuesto online — ya sea por una calculadora como la nuestra, por una plataforma de comparación o por una estimación de otra empresa sin visita — sirve para un solo propósito: tener una referencia de rango antes de empezar a pedir visitas. Nada más.

Una calculadora bien construida te dice si estás en los 20.000 € o en los 60.000 €. Eso es útil para decidir si merece la pena avanzar, para comparar mentalmente el coste de reformar vs. comprar otra vivienda y para llegar a la primera reunión con una empresa con una referencia propia — no dependiendo solo de lo que te digan.

Lo que una estimación online no puede hacer es darte el precio real de tu reforma específica. Para eso necesita la visita técnica — con acceso al piso, mediciones reales, inspección de las instalaciones y evaluación del estado del soporte. Ese proceso tarda entre 5 y 10 días desde la visita hasta el presupuesto escrito. No es semanas ni meses — es el tiempo que se tarda en hacer las cosas bien.

Tu guía descargable: Ejemplo de Presupuesto Reforma Integral Piso 100 m²

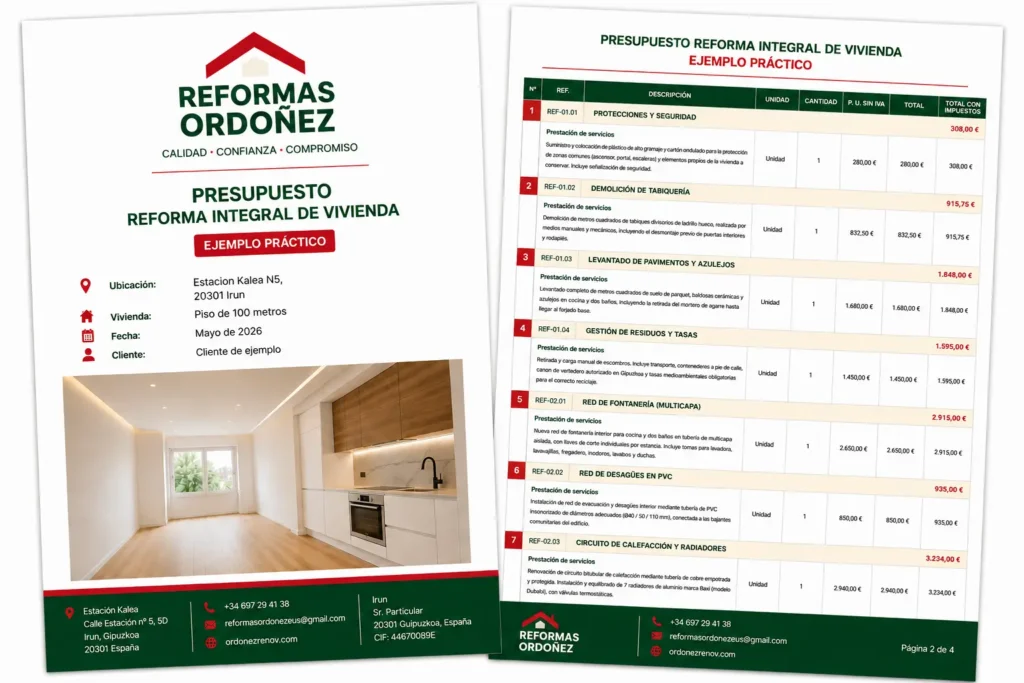

Preview del PDF ejemplo de presupuesto de reforma integral de piso de 100 m² — Reformas Ordoñez

Este PDF incluye el presupuesto completo de una reforma integral real de piso de 100 m² en Irún — con todas las partidas desglosadas, el IVA especificado, el plan de pagos en tres hitos y el cronograma de obra orientativo. No es un ejemplo genérico de revista: es el tipo de documento que Reformas Ordoñez entrega a sus clientes.

Úsalo como referencia para comparar lo que te den otras empresas. Si el presupuesto que recibes de otra empresa tiene menos detalle que este, pide que lo amplíen antes de firmar.

📄 Descarga gratuita

Ejemplo real de presupuesto de reforma integral · Piso 100 m² en Irún · Todas las partidas desglosadas · IVA incluido · Plan de pagos

⬇ Descargar PDF gratuito

Preguntas frecuentes sobre cómo pedir un presupuesto de reforma

Un presupuesto de reforma integral bien pedido y bien comparado es la diferencia entre una obra que termina según lo previsto y una que termina con discusiones. No se trata de desconfiar de las empresas — se trata de darles la información que necesitan para elaborar un presupuesto real, y de tener por escrito lo que se ha acordado antes de que empiece la obra.

Si quieres un presupuesto cerrado con todas las partidas desglosadas — material especificado, plazo comprometido y garantías por escrito — la visita técnica gratuita es el primer paso. Trabajamos en Irún, Rentería, Hondarribia, Hendaya, Urrugne y toda la zona fronteriza vasca.
